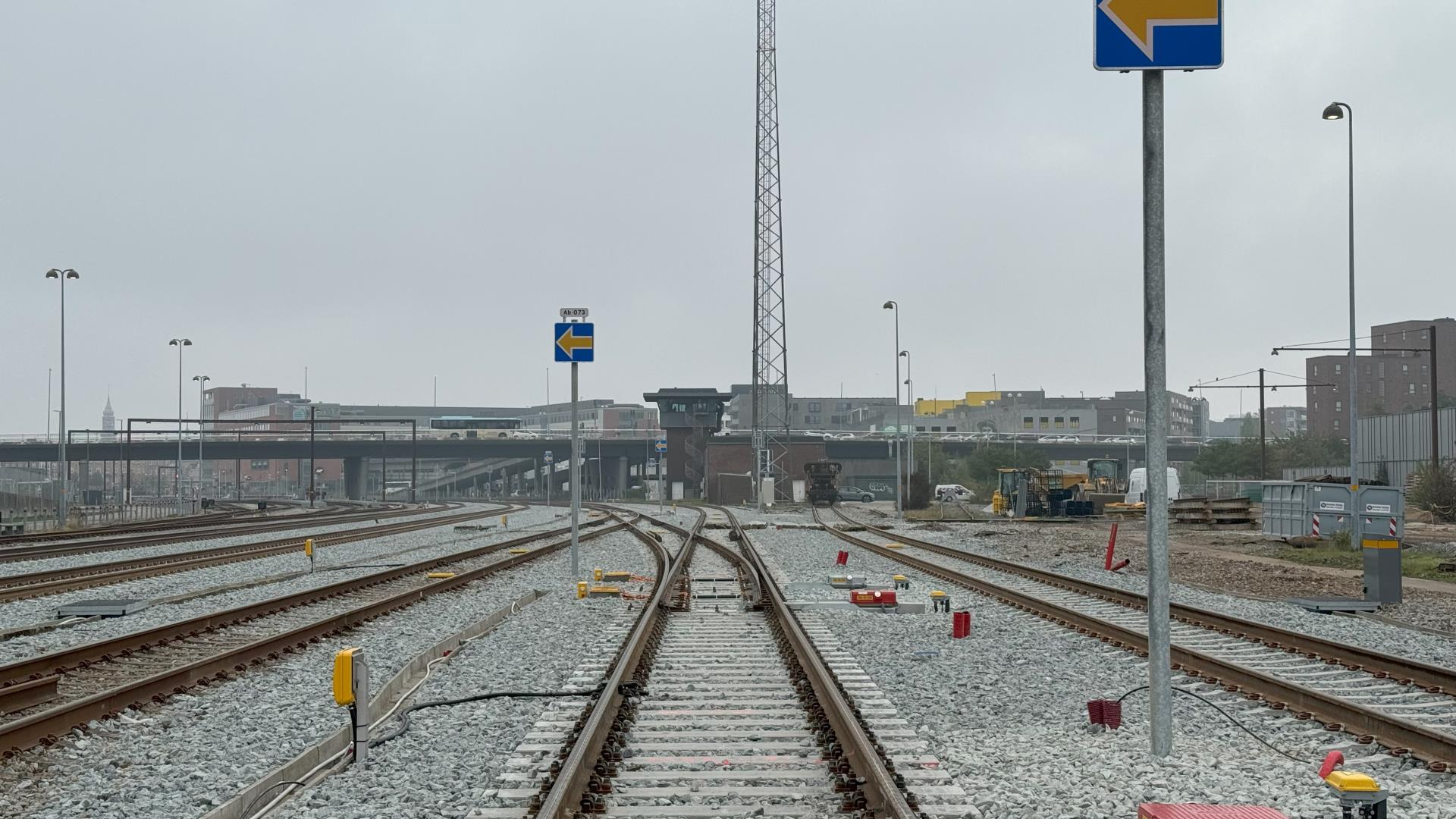

Nu elektrificeres banen igennem Aalborg
Banedanmark er gået i gang med at elektrificere jernbanen mellem Skalborg og Aalborg Lufthavn. Arbejdet udføres i perioden fra december 2024 til juni 2025.
Elektrificeringen af jernbanen op gennem Jylland er nu nået til Aalborg, hvor det indledende arbejde er gået i gang. Arbejdet med elektrificeringen af banen igennem Aalborg løber frem til udgangen af juni 2025.
Beskæring af beplantning langs banen
Væltede træer og nedfaldne grene kan beskadige kørestrømsanlægget og medføre forsinkede og aflyste tog. Derfor rydder eller beskærer vi bevoksning i op til 10 meters afstand til banen.
Prøvesugning
Vi foretager prøvesugninger, der hvor der skal sætte kørestrømsmaster op. Det gør vi for at afdække jordforhold og nedgravede kabler forud for arbejdet.
Nedramning af fundamenter
I begyndelsen af 2025 starter så nedramningen af de fundamenter, som kørestrømsmasterne efterfølgende skal fastboltes på. Fundering og ramning af betonfundamenter kan desværre ikke undgå at støje og skabe vibrationer.
Nedramning af et betonfundament tager typisk 30 minutter – derefter bevæger vi os videre henad strækningen. Det kan dog tage længere tid, særligt på stationerne hvor fundamenterne skal placeres tættere, eller hvis der er besværlige jordbundsforhold.
Opsætning af kørestrømsmaster
Når ramningen af fundamenter er overstået følger en arbejdsperiode, hvor selve kørestrømsmasterne skal sættes op og monteres, inden vi begynder på ophængning af køretråd på strækningen.
Afslutningsvis foretager vi en række justeringer af banen og kørestrømsanlægget, inden banen er klar til testkørsel og indsættelse af eltog fra udgangen af 2026.
Arbejdet udføres om natten
For ikke at forstyrre togdriften i dagtimerne foregår al elektrificeringsarbejde i nætterne fra søndag aften til fredag morgen i tidsrummet klokken 20.00 – 05.00.
Banedanmark kan desværre ikke angive præcist, hvor vi arbejder på strækningen i de enkelte uger, da vi skal arbejde flere steder samtidig. Derudover skal vi tage hensyn til øvrige projekter på banen samt vejrforhold.
Du kan læse mere om arbejdet med at elektrificere jernbanen i vores folder:
Sådan elektrificerer vi den danske jernbane
Læs mere om elektrificering mellem Aarhus, Aalborg og Aalborg Lufthavn
Se orienteringsbrev til banens naboer om projektet (PDF)
Ny kørestrøm til S-banen mellem Jægersborg og Holte
Fra slutningen af november og frem til slutningen af 2027 udskifter Banedanmark master og køreledninger på S-banen mellem Jægersborg og Holte Station. Arbejdet er en del af fremtidssikringen af S-banen, så den også fremover kan være blandt verdens mest punktlige bybaner.
Flytning af Herlev Station er nu vedtaget
Banedanmarks løsningsforslag til flytning af Herlev Station med anlæg af en tilpasset midtliggende S-togsperron er nu politisk vedtaget. Projektet ventes gennemført i 2030.
Længere rejsetid på tværs af landet fortsætter
Banedanmark og DSB forlænger de tiltag, der allerede er lavet i køreplanen, og der må generelt forventes omkring 15 minutters ekstra rejsetid mellem landsdelene og i den sjællandske regionaltrafik. Tiltagene fortsætter ind i det nye år.
De store tal prægede ombygningen af Aarhus H
Den historiske ombygning af Aarhus Hovedbanegård nåede endestationen den 30. oktober 2026.
